送变电公司国能辽宁建平沙海 200兆瓦风电项目首批风机并网成功

发布日期:2025-05-30 信息来源:送变电公司 作者:邢元翔宇 字号:[ ]

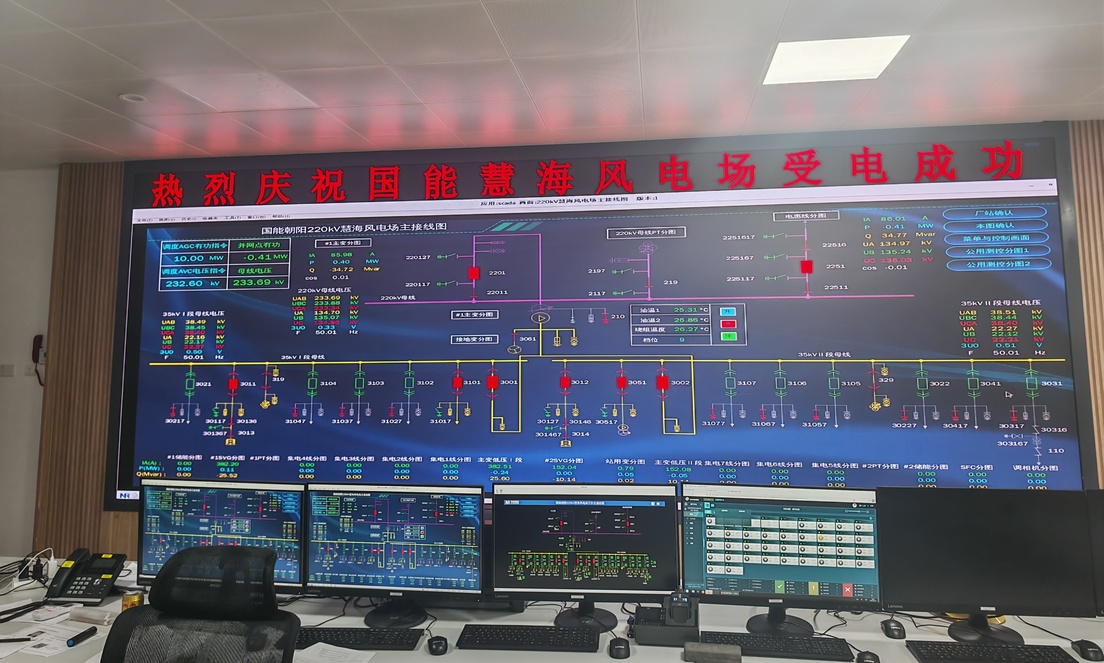

“红山古韵映千秋,沙海新程展宏图。” 5月30日,国能辽宁建平沙海 200兆瓦风电项目首批风机一次性并网成功!

该项目坐落于辽宁省建平县沙海镇,作为当地新能源发展的核心引擎,其战略意义重大。项目规划建设安装 28 台单机容量 5.0兆瓦风电机组和 10 台单机容量 6.0兆瓦风电机组, 合计38 台风机机组总装机容量 200兆瓦,同时配套新建一座 220千伏升压站,配套建设 20MW/40MWh 的储能设施。新建、改扩建施工道路共 42.13千米,集电线路总长约 77千米。

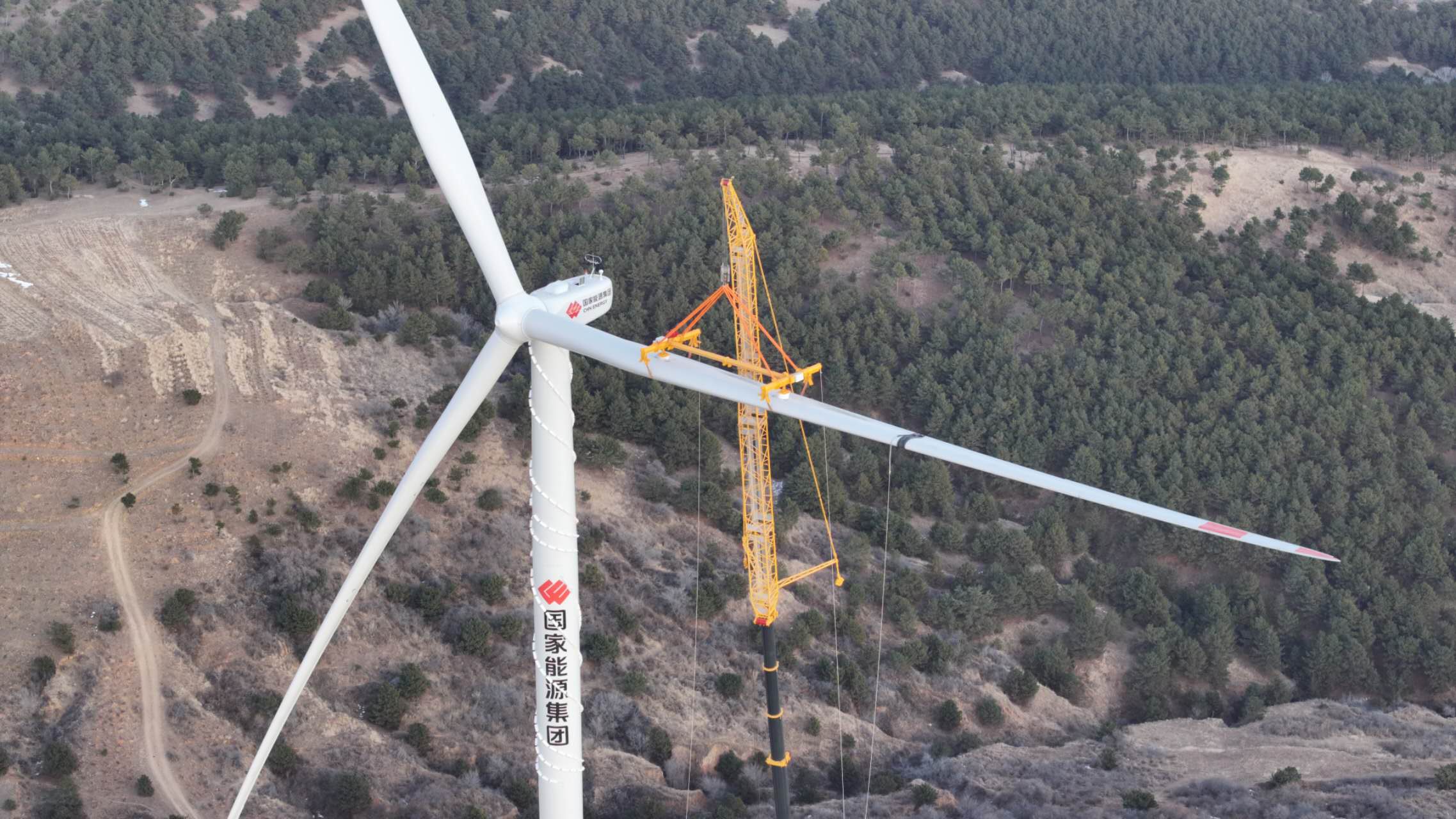

自2024年4月15日开工以来,项目各参建单位齐心攻克了前期征租地协调、风机基础冬季施工等困难挑战,顺利通过了国能质量监督中心监检、电网公司验收、国家能源局监管等关键质监环节,以卓越的质量管理和高效的施工组织能力,确保了首批风机顺利并网。

未来,项目部将继续保持高度的责任感和使命感,持续优化施工管理,确保后续风机安装与调试工作的高质量推进,确保项目早日实现全容量并网发电,为辽宁地区的发展注入源源不断的清洁能源。
